11 juin 2021


Salut à tous !

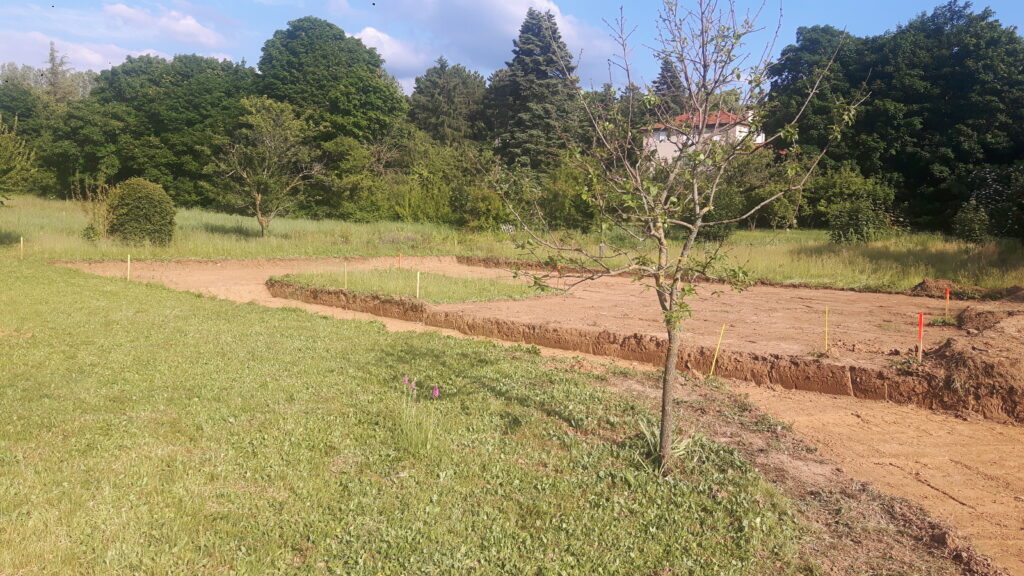

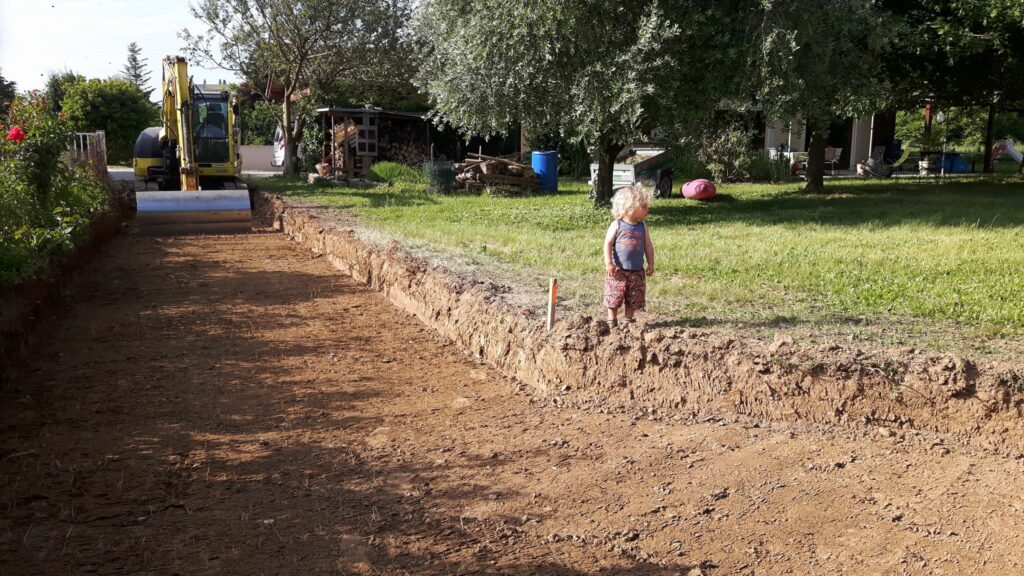

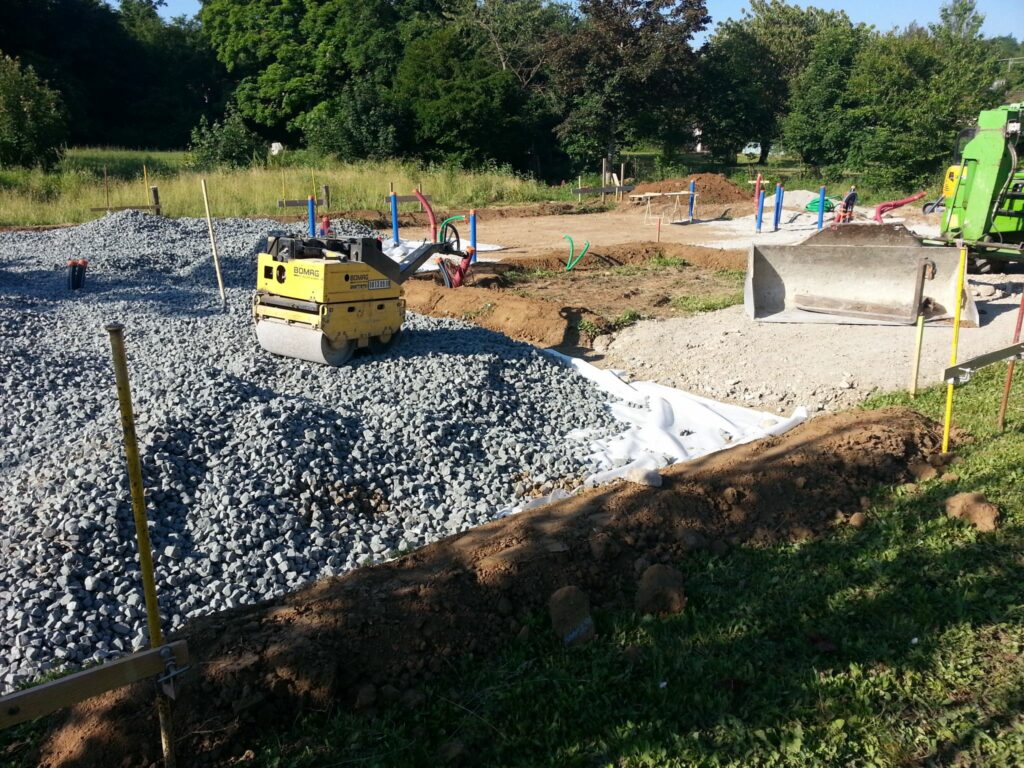

Ça y est, le chantier a bien démarré ! Les maçons ont fait les terrassements, tiré les réseaux sous dallage, et mis en œuvre le misapor (verre cellulaire recyclé), qui nous sert à la fois de fondation et d’isolation sous la maison. La dalle béton sera coulée préparée et coulé dans les 10 jours qui viennent, puis c’est à Diviani de jouer, l’entreprise d’Antoine, qui va faire les murs en ossature bois, la toiture, le plancher intermédiaire. L’étape suivante sera la pose de la paille, et pour ça on va avoir besoin de main d’œuvre pendant les 2 semaines du 26 juillet et du 2 août.
L’idée est d’être une dizaine de personnes pour réaliser les différentes tâches de vérification des bottes, entailles, découpes en longueur et largeur, fixation dans les murs, etc… et le soir baignade dans la drome, pizzas au four à bois, bières locales ! Si le chantier avance bien le week-end sera repos pour profiter de la région pour ceux qui viennent de loin.

Si vous êtes intéressés, faites nous signe. Dans l’idéal, nous aimerions avoir des bénévoles sur une semaine entière pour ne pas passer du temps à ré-expliquer les gestes et la sécurité.

Chaussures de sécurité (si vous avez), tshirt à manches longues, casque antibruit, maillot de bain et chapeaux de cowboy obligatoires.

Et il y aura d’autres périodes de chantier où vous pouvez venir nous donner un coup de main, dites-nous si ça vous intéresse, quoi et quand :
– en août : fin de la paille si besoin, électricité (boîtes et gaines contre la paille), étanchéité à l’air de l’ossature bois
– en septembre : pose des fenêtres, test d’étanchéité à l’air et correction
– en octobre, enduit terre projetés sur les murs paille
– fin 2021/début 2022, pendant et après réalisation des cloisons : électricité, plomberie, parquet, carrelage, et autres finitions.

À bientôt !
JTAM ( Justine Tom Antoine Marion)
